Tramway T8 (Vaulx-en-Velin ↔ Gare de Vénissieux)

Le projet de tramway T8 relierait le pôle d'échange multimodal de La Soie à la Gare de Vénissieux, reliant le Campus Porte des Alpes, le quartier prioritaire Bron-Terraillon, accompagnant le développement de zones économiques majeures à Bron, Saint-Priest et Vénissieux.

Présentation

T8 en Chiffres
  • 8,1 km de ligne
    dont 6,3km de nouvelles infrastructures
  • entre 11 et 13  stations envisagées
  • 22 minutes environ
    de Vaulx-en-Velin La Soie à Gare de Vénissieux
  • 250 Millions d'€ HT
    (budget prévisionnel)
  • Fréquence de 10 minutes
    en heures de pointe

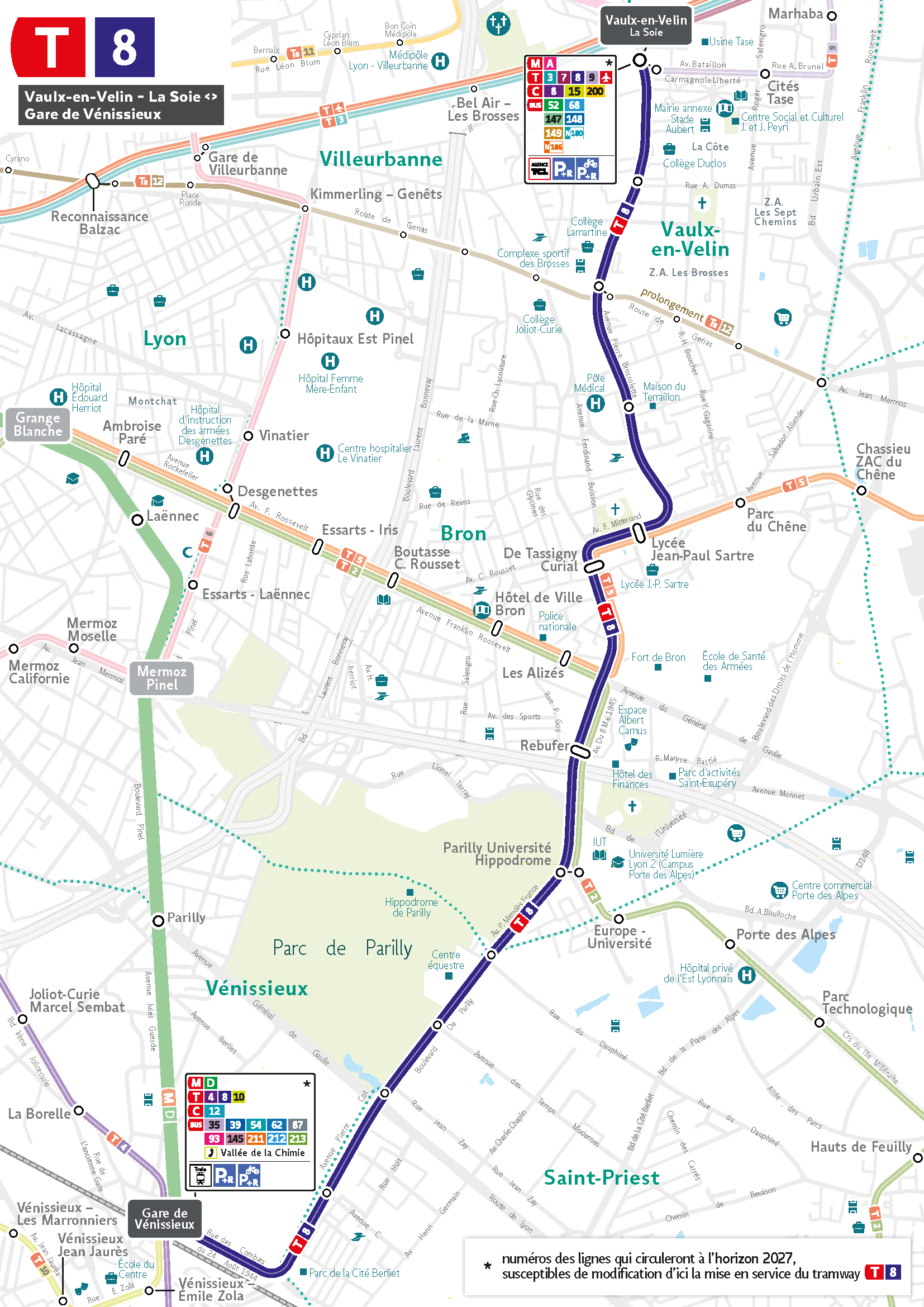

Tracé du tramway T9
La nouvelle ligne et ses 11 à 13 stations

En détails

Trajet et connexions

Le projet de ligne T8 permettrait de relier en 22 minutes environ le pôle d'échanges multimodal de Vaulx-en-Velin La Soie à Gare de Vénissieux, reliant le Campus Porte des Alpes, le quartier prioritaire Bron-Terraillon, et accompagnant le développement de zones économiques majeures à Bron, Saint-Priest et Vénissieux.

8 kilomètres de ligne

Composée d'une douzaine de stations, sur un tracé de 8,1 km, la future ligne de tramway T8 offrirait une fréquence d'environ 10 min en heure de pointe avec un temps de parcours entre les deux terminus d'environ 22 min. Le coût est estimé à 250 millions d'euros. Le territoire, déjà relié au coeur de l'agglomération par deux lignes de tramway (T2 et T5), serait connecté au pôle multimodal de La Soie, desservi par la ligne A du métro et la future ligne T9, et Gare de Vénissieux, desservie par la ligne D du métro et la future ligne T10. Le projet de tramway permettrait donc de poursuivre le maillage du réseau de transport à l'Est de la métropole.

Le secteur de l'Est de l'agglomération est identifié comme « Territoire de projet » dans le SCoT en cours de révision. Il a fait l'objet d'une consultation internationale d'urbanisme en 2022-2023, sur la Grande Porte des Alpes. Les enjeux de transformation urbaine et paysagère sont importants, pour mieux accueillir le développement économique et résidentiel et créer une trame végétale généreuse.

Voir
Publiée le 09 octobre 2025
FORUM FINAL - VISIOCONFERENCE
Le 09 octobre 2025 de 18h30 à 20h30.
L'équipe projet T8 vous convie pour un forum de restitution de la concertation préalable, le 9 octobre à 18h30, en visioconférence.
Tramway T8
Voir
Publiée le 24 septembre 2025
Balade à vélo sur le tracé de T8
Le 24 septembre 2025 de 18h à 20h.
L'équipe projet T8 vous convie pour une balade à vélo sur le tracé du projet.
Tramway T8
Voir
Publiée le 16 septembre 2025
FORUM INTERMEDIAIRE - Hippodrome de Parilly
Le 16 septembre 2025 de 18h30 à 20h30.
L'équipe projet T8 vous convie pour un forum intermédiaire de la concertation préalable, le 16 septembre à 18h30 à l'hippodrome de Parilly au 4-6 av. Pierre Mendès-France 69500 Bron (voir photo lieu de rendez-vous), accessible à 8min à pied depuis l'arrêt de bus/tram Parilly Université.
Tramway T8
Voir
Publiée le 16 septembre 2025
Atelier participatif - acteurs économiques - Bron
Le 16 septembre 2025 de 15h à 16h30.
L'équipe projet T8 convie les acteurs économiques du secteur de Bron pour un atelier participatif le 16 septembre à 15h. Cette rencontre est accessible sur invita
Tramway T8
Voir
Publiée le 15 septembre 2025
Balade urbaine Carré de Soie - Bron Terraillon
Le 15 septembre 2025 de 10h à 12h.
L'équipe projet T8 vous convie pour une balade urbaine sur le tracé du projet, depuis le PEM de La Soie jusqu'au quartier de Bron Terraillon.
Tramway T8
Voir
Publiée le 13 septembre 2025
Stand mobile - Marché Jean Moulin - Bron
Le 13 septembre 2025 de 10h à 12h.
Venez échanger sur le projet T8 avec les équipes de SYTRAL Mobilités le 13 septembre à partir de 10h, au marché de la place Jean Moulin (BRON).
Tramway T8
Voir
Publiée le 12 septembre 2025
Stand mobile - Lycée Jean-Paul Sartre, Bron
Le 12 septembre 2025 de 15h à 17h30.
Venez échanger sur le projet T8 avec les équipes de SYTRAL Mobilités le 12 septembre à partir de 15h, devant le lycée Jean-Paul Sartre de Bron.
Tramway T8
Voir
Publiée le 11 septembre 2025
Stand mobile - Université Lyon 2 Porte des Alpes
Le 11 septembre 2025 de 16h à 18h30.
Venez échanger sur le projet T8 avec les équipes de SYTRAL Mobilités le 11 septembre à partir de 16h, à l'arrêt du tramway T2 Parilly Université Hippodrome.
Tramway T8
Voir
Publiée le 03 septembre 2025
Stand mobile - PEM Gare de Vénissieux
Le 03 septembre 2025 de 17h à 19h30.
Venez échanger sur le projet T8 avec les équipes de SYTRAL Mobilités le 3 septembre à partir de 17h, sur le pôle d'échange multimodal de la gare de Vénissieux.
Tramway T8
Voir
Publiée le 18 juillet 2025
Stand mobile - Place Jean Moulin - Bron
Le 18 juillet 2025 de 17h à 19h.
Venez échanger sur le projet T8 avec les équipes de SYTRAL Mobilités le 18 juillet à partir de 17h, place Jean Moulin (BRON).
Tramway T8
Voir
Publiée le 15 juillet 2025
Réunion publique - Bron
Le 15 juillet 2025 de 18h à 20h.
Dans le cadre de la concertation préalable sur le projet de tramway T8, SYTRAL Mobilités, maître d’ouvrage, a le plaisir de vous convier à la réunion publique qui aura lieu le mardi 15 juillet à 18h à l'Hotel de Ville de Bron.
Tramway T8
Voir
Publiée le 11 juillet 2025
Réunion publique - Vénissieux
Le 11 juillet 2025 de 18h30 à 20h30.
Dans le cadre de la concertation préalable sur le projet de tramway T8, SYTRAL Mobilités, maître d’ouvrage, a le plaisir de vous convier à la réunion publique qui aura lieu le vendredi 11 juillet à 18h30 à la salle Joliot-Curie de Vénissieux.
Tramway T8
Voir
Publiée le 10 juillet 2025
Réunion publique - Villeurbanne
Le 10 juillet 2025 de 19h à 21h.
Dans le cadre de la concertation préalable sur le projet de tramway T8, SYTRAL Mobilités, maître d’ouvrage, a le plaisir de vous convier à la réunion publique qui aura lieu le jeudi 10 juillet à 19h au collège Lamartine à Villeurbanne.
Tramway T8
Voir
Publiée le 09 juillet 2025
Réunion publique - Vaulx-en-Velin
Le 09 juillet 2025 de 19h à 21h.
Dans le cadre de la concertation préalable sur le projet de tramway T8, SYTRAL Mobilités, maître d’ouvrage, a le plaisir de vous convier à la réunion publique qui aura lieu le mercredi 9 juillet à 19h à la mairie annexe Sud.
Tramway T8
Voir
Publiée le 08 juillet 2025
Réunion publique - Saint-Priest
Le 08 juillet 2025 de 19h30 à 21h30.
Dans le cadre de la concertation préalable sur le projet de tramway T8, SYTRAL Mobilités, maître d’ouvrage, a le plaisir de vous convier à la réunion publique qui aura lieu le mardi 8 juillet à 19h30 au gymnase Berliet.
Tramway T8
Voir
Publiée le 30 juin 2025
Atelier participatif - acteurs économiques - Parilly/Berliet
Le 30 juin 2025 de 17h à 19h.
L'équipe projet T8 convie les acteurs économiques du secteur Parilly/Berliet pour un atelier participatif le 30 juin à 17h. Cette rencontre est accessible sur invitation.
Tramway T8
Voir
Publiée le 28 juin 2025
Stand mobile - Fête du quartier sud - Vaulx-en-Velin
Le 28 juin 2025 de 15h à 18h.
Venez échanger sur le projet T8 avec les équipes de SYTRAL Mobilités le 28 juin à partir de 15h, à l'occasion de la Fête du quartier sud de Vaulx-en-Velin.
Tramway T8
Voir
Publiée le 26 juin 2025
Stand mobile - Cité Berliet à Saint-Priest
Le 26 juin 2025 de 17h à 19h.
Venez échanger sur le projet T8 avec les équipes de SYTRAL Mobilités le 26 juin à partir de 17h, sur la place Spielberg à Saint-Priest.
Tramway T8
Voir
Publiée le 25 juin 2025
Stand mobile - Marché Curial à Bron
Le 25 juin 2025 de 10h à 12h.
Venez échanger sur le projet T8 avec les équipes de SYTRAL Mobilités le 25 juin à partir de 10h, sur le marché Curial à Bron.
Tramway T8
Voir
Publiée le 24 juin 2025
Stand mobile - PEM du Carré de Soie
Le 24 juin 2025 de 16h30 à 18h30.
Venez échanger sur le projet T8 avec les équipes de SYTRAL Mobilités le 24 juin à partir de 16h30, au pôle d'échanges multimodal de Vaulx-en-Velin La Soie.
Tramway T8

Concertation préalable

Ce projet a fait l'objet d'une concertation préalable du 23 juin au 19 juillet 2025, puis du 25 août au 10 octobre 2025. Cette concertation s'est tenue sous l'égide de la Commission Nationale du Débat Public qui a nommé 2 garants de la concertation : Mme Valérie Dejour et M. Jean-Luc Campagne.

Consultez le dépliant, le dossier de concertation préalable et l'essentiel du dossier de concertation

Les objectifs de la participation (article L120-1 CE)

La participation du public à l'élaboration des décisions publiques ayant une incidence sur l'environnement est mise en oeuvre en vue :

  • d'améliorer la qualité de la décision publique et de contribuer à sa légitimité démocratique ;
  • d'assurer la préservation d'un environnement sain pour les générations actuelles et futures ;
  • de sensibiliser et d'éduquer le public à la protection de l'environnement ;
  • d'améliorer et de diversifier l'information environnementale.

Téléchargez le bilan rédigé par les garants de la Commission Nationale du Débat Public

Retrouvez l'ensemble des comptes-rendus des évènements de la concertation préalable ci-dessous.

Réunions publiques
Téléchargez le compte-rendu et le support de présentation :
Ateliers acteurs économiques
Atelier accessibilité
Balades urbaines
Rencontres mobiles
Forum final

FAQ

Historique et fondamentaux du projet

  • Comment est né le projet ?
    On peut résumer la naissance du projet T8 en 4 dates :

    2017 : le plan de déplacements urbains (PDU) fait état de l'intérêt d'une ligne structurante de transports en commun en rocade pour accompagner le développement urbain et économique de l'est de la Métropole, sur un axe reliant le Nord de Vaulx-en-Velin à Vénissieux et Saint-Fons au Sud. Dans les documents de planification, cet axe est nommé axe A8. Il a été mentionné pour la première fois dans le PDU de 1997.

    2020 : SYTRAL Mobilités mène les études préliminaires sur la desserte de cet axe A8. En parallèle, la Métropole de Lyon lance une réflexion sur le devenir du secteur de la Grande Porte des Alpes.

    2021 : SYTRAL Mobilités lance un plan d'investissements sur le mandat 2021-2026. Pour répondre au besoin de desserte de l'axe A8, ce plan comprend l'aménagement de deux lignes de tramway: T9 (Charpennes <> Vaulx-en-Velin La Soie) et T10 (Gerland <> Gare de Vénissieux)

    2024 : Le devenir de la Grande porte des Alpes a été précisé par la Métropole de Lyon à l'horizon 2040/50. Dans la continuité des projets lancé en 2021, SYTRAL Mobilités étudie la faisabilité d'une desserte reliant Vaulx-en-Velin la Soie à la Gare de Vénissieux, puis annonce le lancement de deux concertations pour les projets suivants :
    • le tramway T8, pour offrir une liaison Nord-Sud à des secteurs plutôt résidentiels et en rénovation urbaine,
    • le prolongement du BHNS Part-Dieu Sept-Chemins jusqu'à Parilly, afin de répondre au besoin des zones d'activités économiques situées plus à l'est.
  • Où en est le projet aujourd’hui ? Où en sont les études ?
    SYTRAL Mobilités a réalisé une première étude de faisabilité, ayant permis de vérifier l'opportunité et la faisabilité du projet versée à la concertation préalable. D'autres études sont également lancées, concernant :
    • les impacts du projet sur la circulation et le stationnement ;
    • les espaces naturels traversés ou impactés ;
    • l'insertion du projet dans le tissu urbain et ses impacts,
    La concertation réglementaire puis la concertation continue ont vocation à enrichir ces études en vue de la conception technique précise du projet. Au terme de ces études, courant 2026, dont les enseignements seront discutés et éventuellement amendés en phase de concertation continue, le projet précis sera soumis à enquêt publique.
  • Quel est le budget global du projet et comment est-il estimé ? qui finance ?
    Le coût total du projet T8 est estimé à environ 250 millions d'euros, répartis comme suit :
    • études et maîtrise d'ouvrage : 10 M€ ;
    • maîtrise d'oeuvre : 15 M€ ;
    • acquisition foncière : 10 M€ ;
    • matériel roulant : 25 M€ ;
    • travaux : 190 M€.
    Estimation du budget : cette estimation (année 2024) prend en compte les coûts liés aux études, aux travaux d'infrastructure, à l'acquisition du matériel roulant, aux aménagements urbains et aux dispositifs d'interconnexion avec les autres modes de transport.

    Financement : le financement est principalement assuré par SYTRAL Mobilités, avec des contributions potentielles de l'Etat, de l'Agence de l'Eau, de la Métropole de Lyon et des communes.

    SYTRAL Mobilités est financé par :
    • Les entreprises et administrations (versement mobilité)
    • La participation des collectivités locales et les aides de l'État
    • Les usagers (recettes commerciales TCL)
    • L'emprunt
    • Des recettes diverses : loyers, redevances issues de la gestion patrimoniale, produits issus de la publicité sur le réseau...
  • Quelles seront les étapes et dates clés du projet ?
    Dates prévisionnelles :
    • Du 23 juin au 19 juillet puis du 25 août au 10 octobre 2025 : concertation préalable (étape réglementaire)
    • A partir d'avril 2026 : concertation continue
    • Fin 2026 : enquête publique
    • 2027 : travaux de déviation de réseaux
    • 2028-2029 : travaux d'infrastructure
    • 2030 : essais et mise en service
  • Quels sont les objectifs du projet ?
    • Desservir des quartiers concernés par des projets de renouvellement urbain, où le développement des transports en commun permet d'accélérer les efforts déjà déployés en faveur de la cohésion des territoires
    • Faciliter les déplacements des usagers entre le campus de la Porte des Alpes, les lignes de métro A et D et les autres campus de la Métropole 
    • Accompagner le projet urbain de la Grande Porte des Alpes, porté par la Métropole de Lyon
    • Offrir aux usagers du TER (Gare de Vénissieux) de nouvelles destinations vers l'Est de la Métropole de Lyon
    • Renforcer l'accessibilité des grands équipements de l'Est de la Métropole de Lyon
    • Répondre au besoin des ménages d'une mobilité moins onéreuse
    • Faciliter les déplacements entre communes périphériques sans avoir à rejoindre le centre de Lyon
    • Offrir une desserte structurante aux salariés des grandes zones d'activités de l'Est de la Métropole de Lyon

Le choix du tracé

  • A quels besoins de mobilité vient répondre ce tracé ?
    Déjà identifiés dans les documents de planification, ces besoins ont été rappelés par les habitants dans le cadre des concertations pour les projets T9 et T10.
    • Près de 30 000 habitants desservis, 25 000 emplois et 16 000 étudiants
    • Des mutations à accompagner : Carré de Soie, Route de Genas (requalification avec l'arrivée du BHNS), Terraillon-Chénier (projet urbain NPNRU), Grande porte des alpes (et surtout le développement du campus), Vénissieux quartier gare.
    • Des équipements de proximité à rendre plus accessibles (écoles, pôles de santé, administrations, culture, loisirs, shopping, petite enfance, équipement sportifs) : voir carte des équipements en page 25 du dossier de concertation.
    Rappel des objectifs du projet :
    • De nouvelles connexions pour les habitants des quartiers en renouvellement urbain
    • Une meilleure desserte du campus de la Porte des Alpes depuis les communes périphériques
    • Un accès facilité au parc de Parilly, un des poumons verts de la Métropole fréquenté par 1,6 million de visiteurs chaque année
    • Un accès facilité à l'hippodrome de Parilly, acueillant entre 80 000 et 120 000 visiteurs par an
    • Développement du secteur et du pôle d'échange multimodal de la Soie
    • Des zones d'activités mieux desservies, en complémentarité avec le prolongement du BHNS Part-Dieu <> Sept-Chemins jusqu'à Parilly.
  • Quelle complémentarité est recherchée avec le réseau de transport en commun ? Comment les correspondances seront-elles optimisées ?
    T8 sera l'une des lignes du réseau TCL offrant le plus de correspondances avec d'autres lignes fortes :
    • 2 lignes de métro
    • Rhônexpress
    • 7 lignes de tramway
    • Le BHNS Part-Dieu <> Sept-Chemins, prolongé jusqu'à Parilly
    • La ligne SNCF Lyon – Saint-André-le-Gaz
    Par son tracé Nord-Sud en rocade, la quantité et la qualité des correspondances constitue un enjeu majeur pour le projet T8. Ce travail fin sur les correspondances sera conduit en concertation continue avec les habitants et les acteurs du territoire, lors des études d'insertion. Il s'agira alors de rechercher à faciliter autant que possible ces correspondances, par divers moyens (par exemple le positionnement des stations, les aménagements piétons, la signalétique, l'accessibilité aux PMR, etc.)

    Dans les modélisations réalisées avec à l'outil Modely, la création de T8 augmente la fréquentation des autres lignes radiales (T2, T3, T4).
  • Y a-t-il des alternatives au projet ?
    Autre mode ?
    • L'hypothèse d'un métro serait autrement plus coûteuse , et les estimations de fréquentation de la ligne ne justifient pas un métro.
    • L'hypothèse d'un bus à haut niveau de service plutôt qu'un tramway :
      - ne peut pas utiliser l'infrastructure tramway existante, partiellement enherbée, sans que celle-ci soit adaptée ; Cela aurait donc pour conséquence de dévier le tracé vers des axes plus étroits avec des impacts majeurs sur la circulation, ou bien vers des grands axes plus à l'Est, où la desserte serait limitée.
      - s'il peut être aussi performant qu'un tramway, il offre moins de capacité ;
      - il empêcherait toute évolution d'exploitation et de connexion en lien avec T9 et T10.
    Alternative zéro : si le projet ne se fait pas, le territoire continue de se développer, mais l'offre de transport est insuffisante. Les territoires voisins se développent aussi, l'usage de la voiture augmente, car les alternatives sont insuffisantes, diminuant la qualité de l'air et augmentant les temps de trajet. La fréquentation des lignes existantes augmente, en parallèle de la congestion routière, diminuant la fiabilité des lignes de bus. Le réseau de bus pourrait être développé en créant des voies dédiées. Néanmoins les territoires fortement urbanisés ne bénéficient pas des effets positifs de la végétalisation et de la désimperméabilisation des sols. La desserte de l'université et les conditions de vie des étudiants ne sont pas améliorés.
  • Y a-t-il des variantes au tracé ?
    Une fois la nécessité d'une ligne forte actée, les questions du mode et des scénarios de tracé ont été étudiés. Le tracé proposé à la concertation est le scénario le plus optimal en termes d'efficacité et de coûts. La concertation ne prévoit donc pas de variantes.

    Le tracé :
    • Des tracés plus à l'est ont été étudiés (pas de possibilité plus à l'Ouest d'insérer un mode lourd dans les rues existantes). Ces tracés prévoyaient des passages par la rue Salengro à Vaulx en Velin ou par le BUE :
    • La rue Salengro est une rue plus étroite donc ne permettant pas l'insertion d'une ligne forte sans impact conséquent sur les abords et les fonctionnalités. Ce tracé a été écarté.
    • Le BUE au Nord de l'A43 ne présente pas de besoin de desserte car il traverse essentiellement des terres agricoles. Tracé éliminé.
    • Le BUE au Sud de l'A43 dessert des zones économiques et tertiaires.

Le mode Tramway

  • Pourquoi avoir choisi le mode Tramway sur ce tracé ? Quels sont ses principaux atouts ? D’autres modes ont-ils été étudiés ?
    Les atouts du tramway :
    • il offre un fort potentiel de fréquentation : c'est un mode de transport déjà plébiscité par les usagers, qui a connu une hausse de sa fréquentation de 80 % en 10 ans sur le réseau TCL ;
    • il est fiable, notamment car sa circulation en site propre limite les problèmes d'interaction avec le trafic automobile ;
    • il est performant et doté d'une bonne vitesse commerciale ;
    • il est confortable ;
    • il peut accueillir de nombreux passagers ;
    • il a une durée de vie plus longue qu'un bus ;
    • son arrivée s'accompagne d'un renouvellement de l'environnement urbain alentour (voiries, espaces piétonniers, mobiliers, baisse de la pollution et du bruit, nouvelle composition paysagère…) et l'engazonnement possible de la plateforme sur laquelle il circule et les aménagements paysagers contribuent à la réduction des îlots de chaleur en ville.
  • Quelle sera l’amplitude horaire et la fréquence du tramway T8 ?
    • La fréquence sera d'un passage toutes les 10 minutes aux heures de pointe
    • Amplitude : de 5h du matin à 0h30

L'insertion du Tramway T8 et ses impacts

  • Des aménagements cyclables seront-ils réalisés tout le long du tracé ? Quelle articulation est prévue avec les Voies Lyonnaises ?
    Conformément à la Loi d'Orientation des Mobilités, toutes les infrastructures nouvellement créées pour le tramway T8 seront accompagnées d'aménagements cyclables. Lorsque ces aménagements sont existants, ils seront améliorés dans la mesure du possible.

    Au fil de son itinéraire, T8 croiserait plusieurs Voies Lyonnaises :
    • la Voie Lyonnaise 10 (Marcy-l'Étoile < > Meyzieu) au terminus Vaulx-en-Velin La Soie ;
    • la Voie Lyonnaise 11 (Craponne < > Chassieu) au niveau de la route de Genas ;
    • la Voie Lyonnaise 12 (Lyon < > Saint-Priest) au niveau de l'avenue Franklin Roosevelt / avenue du général de Gaulle ;
    • la Voie Lyonnaise 8 (La-Tour-de-Salvagny < > Saint-Priest) au nord du campus de la Porte des Alpes ;
    • la Voie Lyonnaise 2 (Cailloux < > Mions) au sud du Parc de Parilly, sur la route de Lyon ;
    • la Voie Lyonnaise 5 (Saint-Fons < > Bron), dont une portion sera aménagée le long de T8, sur l'avenue Pierre-Cot.
  • L’arrivée d’une troisième ligne de tramway sur l’infrastructure de T5/T2 aura-t-elle un impact sur la congestion automobile des carrefours, à Bron ?
    • L'objectif d'une nouvelle ligne de tramway est d'offrir une alternative à la voiture, et donc de réduire le nombre d'automobiles au centre de Bron aux heures de pointe.
    • La programmation des temps de feux va être étudier pour limiter la congestion aux carrefours.
    • Les impacts sur la circulation à ces carrefours sont en cours d'étude. Le cas échéant, des mesures pourront être prises pour les corriger.
  • L’arrivée du tramway s’accompagnera-t-elle d’une sécurisation des cheminements piétons ?
    La totalité des infrastructures à créer seront accompagnées d'aménagements pour les piétons : trottoirs de chaque côté et traversées piétonnes sécurisées. L'objectif est d'apporter davantage de lisibilité et de sécurité dans les cheminements piétons pour favoriser les déplacements mêlant marche et transports en commun. L'accessibilité sera également renforcée, en lien avec la commission accessibilité de SYTRAL Mobilités. /fr/une-commission-sur-l-accessibilite-voit-le-jour_-n.html
  • La réalisation du projet impliquera-t-elle des impacts fonciers ? Comment puis-je savoir si ma maison, ma résidence ou mon entreprise pourrait être concernée ? S’il y a des impacts fonciers, comment cela se passe ?
    Le tracé de T8 a été pensé pour réduire au maximum les impacts sur les propriétés privées, les commerces, les activités économiques et les usages urbains actuels.

    Ce n'est qu'à l'issue des études de conception que les conséquences de l'insertion de T8 sur les parcelles bâties ou non bâties pourront être clairement identifiées. Des échanges seront alors proposés aux riverains dont les propriétés sont concernées.

    Lorsque cela s'avère nécessaire, SYTRAL Mobilités peut acquérir tout ou partie d'une parcelle (et des droits immobiliers comme l'usufruit, la servitude…) par voie amiable ou par expropriation dans un but d'utilité publique. Réglementairement, le projet doit donc avoir été déclaré d'utilité publique par l'Etat, après enquête publique menée par un commissaire enquêteur. En cas d'acquisition foncière, la voie amiable est privilégiée autant que possible. Des négociations préalables avec les propriétaires des biens concernés sont menées. Leur objectif est d'aboutir à une promesse unilatérale de vente, sur la base des estimations faites par France Domaines (service de l'État).
  • Quels seront les impacts en termes de bruit et de vibrations ?
    Les études d'impact des projets de tramway incluent une phase de mesures acoustiques et vibratoires permettant d'établir un état de situation du niveau de bruit et de vibration avant l'arrivée des tramways.

    Ces mesures sont faites sur un jour-type, avec la pose de sonomètres (micros) et de capteurs de vibration posés au pied des bâtiments, directement au domicile de certains riverains ou dans l'espace public.

    Les maitres d'oeuvre des projets, chargés de leur conception et de leur réalisation, traitent ensuite ces données pour alimenter leurs études.

    Les impacts sonores du tramway sont non seulement analysés par le maître d'oeuvre en fonction des rayons de courbure et des vitesses de passage, mais aussi en fonction de la réduction de la circulation sur la rue empruntée par le tramway. Dans certains cas, des mesures techniques particulières telles que la pose de graisseur à la voie permettent de limiter les phénomènes de crissement des tramways.

    Concernant les vibrations, celles-ci sont atténuées par une pose spécifique de voie ferrée (tapis anti-vibration), qui est à déterminer par le Maitre d'oeuvre en fonction de la distance des voies par rapport aux bâtiments et de la nature du sol (essais vibratoires dans le sol).

    Tous ces éléments seront présentés dans le cadre de l'étude d'impact présente dans l'évaluation environnementale du dossier de demande de déclaration d'utilité publique.
  • Quels seront les impacts sur la circulation ?
    Les impacts connus à ce jour sont la mise à sens unique de la rue de la Poudrette et de l'avenue Pierre Brossolette. Ces mises à sens unique font l'objet d'études de circulation au niveau des quartiers traversés.
  • T8 nécessitera-t-il des lignes aériennes de contact ?
    Oui, T8 s'accompagne de lignes aériennes de contact pour fournir l'alimentation électrique au tramway. Ces dernières sont soutenues par des câbles ancrés dans les façades ou accrochés à des poteaux en l'absence de bâtiments suffisamment hauts. Les copropriétés et propriétaires concernés seront contactés en amont.

La concertation

  • Dans quel cadre est organisée la concertation ? Quel est le rôle des garants de la CNDP et comment les contacter ?
    Cette concertation est organisée au titre des articles L121-8 II et R121-2 du code de l'environnement. Au vu des caractéristiques du projet, SYTRAL Mobilités a décidé de saisir la Commission nationale du débat public (CNDP) pour l'organisation d'une concertation préalable.

    Deux garants indépendants ont été nommés pour veiller à la transparence du processus.

    Valérie Dejour
    Jean-Luc Campagne

    Les modalités de concertation (réunions, ateliers, plateforme en ligne, etc.) ont été élaborées en lien avec les garants pour garantir l'accessibilité et l'équilibre des échanges.

Contact

Notre chargée de relations riverains Aline MORAND est à votre disposition.
Vous pouvez la contacter par téléphone au 06 12 82 98 05 ou par mail t8-contact@sytral.fr
